全撤去リニューアル

全撤去リニューアルを実施いただくことで、最新の法令に適合したエレベーターに生まれ変わります。

建築会社、電気工事会社はお客様手配となります。

表組はフリックで左右にスクロール出来ます

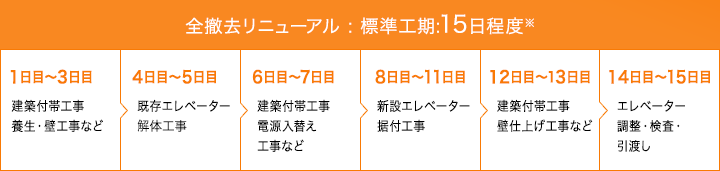

全撤去リニューアルの標準工期15日程度の内訳図

現地の状況により、工期に変動があります。

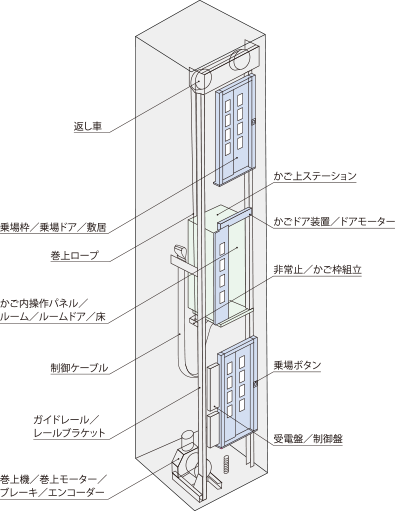

既存のホームエレベーター

既存のホームエレベーターの図

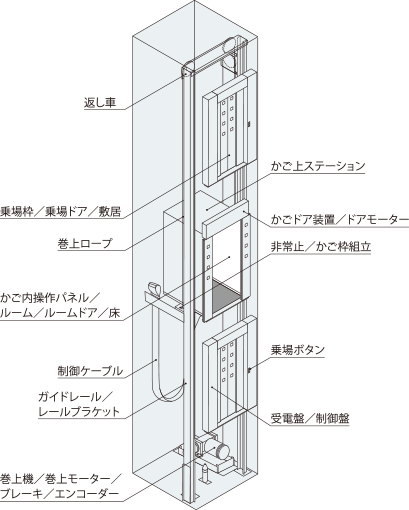

最新のホームエレベーター

最新のホームエレベーターの図
項目 全撤去 交換部品
主要機器 巻上機
巻上モーター
ブレーキ
エンコーダー
返し車
ガイドレール
レールブラケット
受電盤/制御盤
昇降路 巻上ロープ
制御ケーブル
かご室 かごドア装置
ドアモーター
かご上ステーション
かご内操作パネル
ルーム/ルームドア/床
非常止め
かご枠組立
乗り場 乗場ボタン
乗場枠/乗場ドア/敷居
